Haus Meerbusch 6
Bauschild steht. 23.01.2014

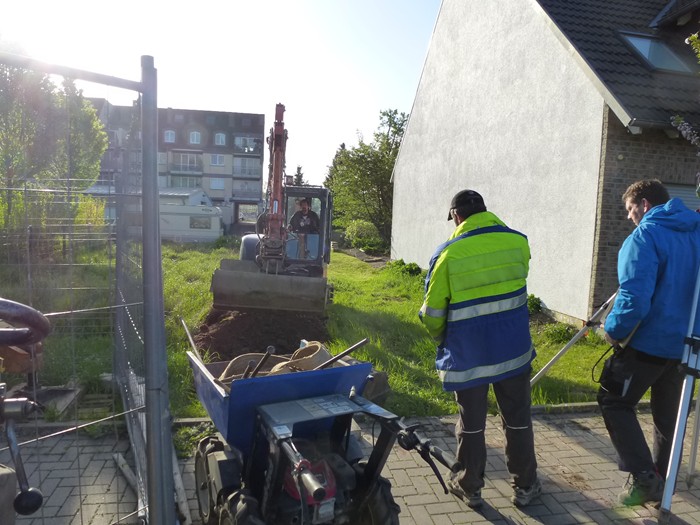

Jetzt geht es los....... 17.04.2014

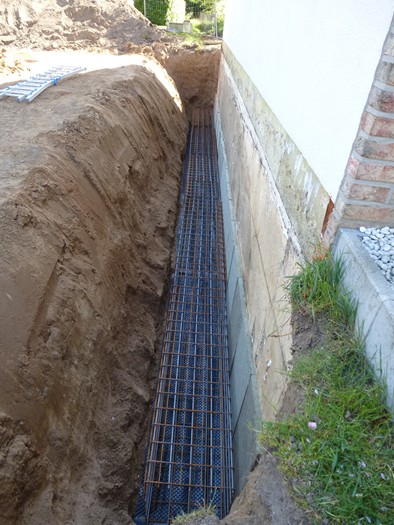

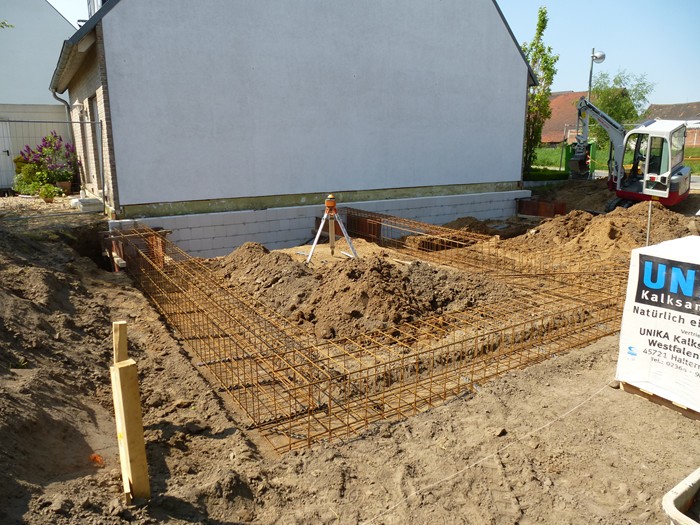

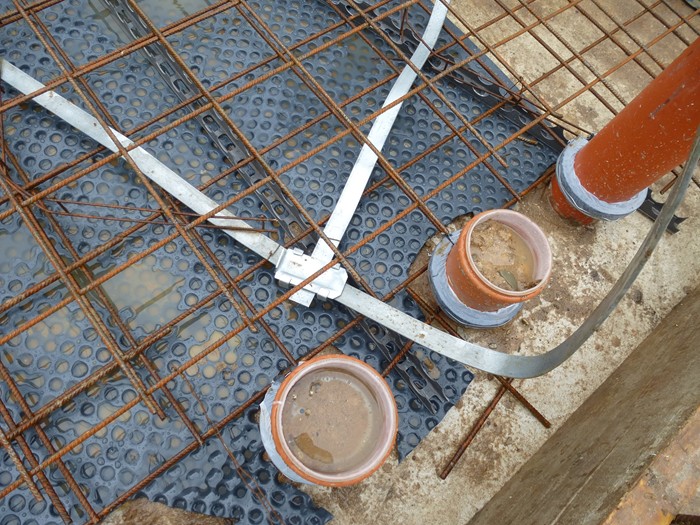

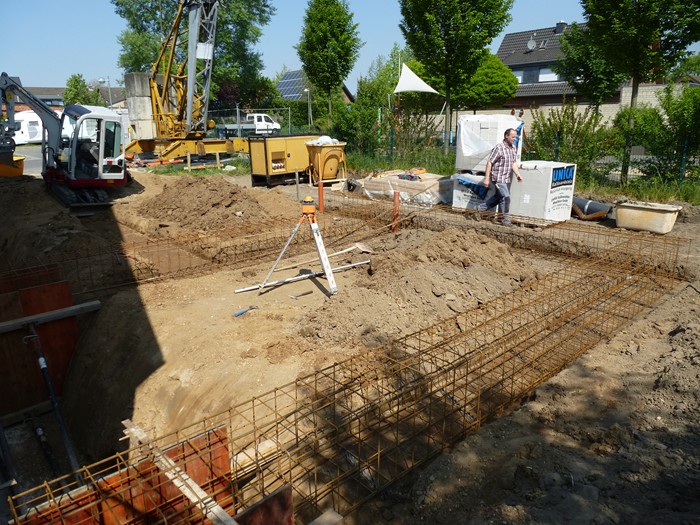

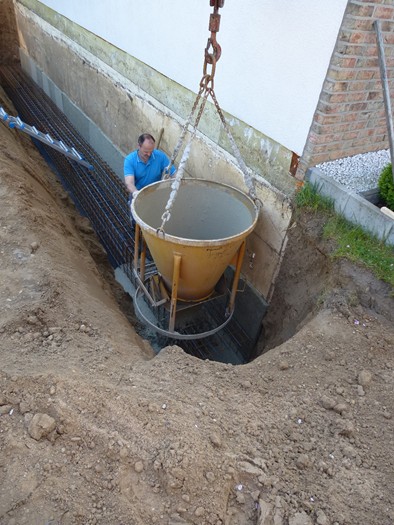

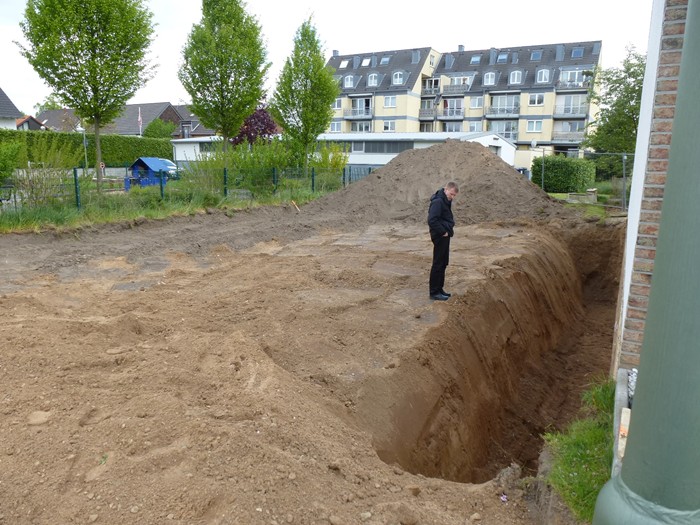

Fundamentierungsarbeiten. 23.04.2014

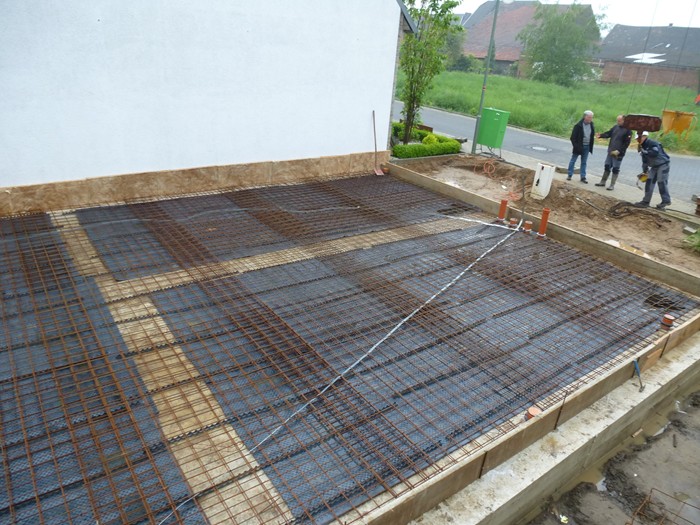

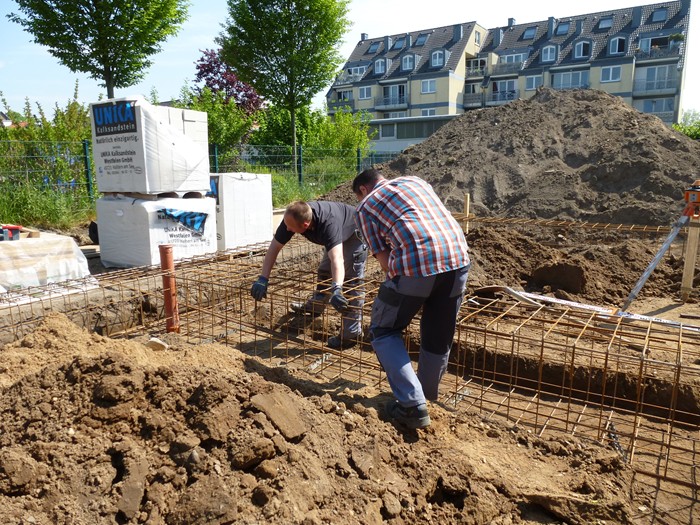

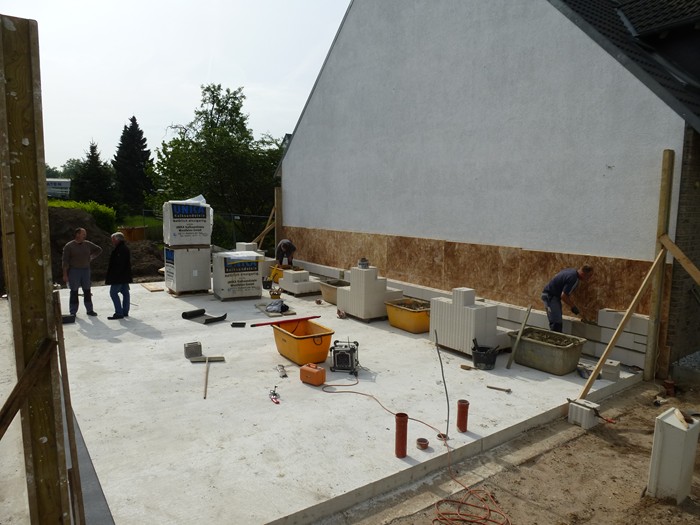

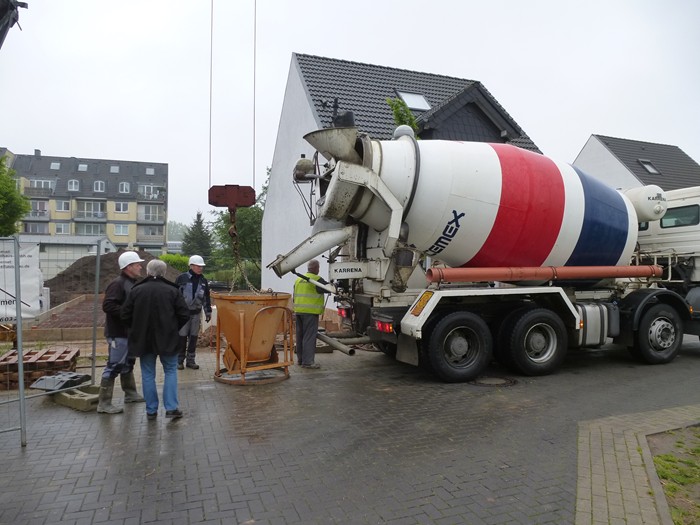

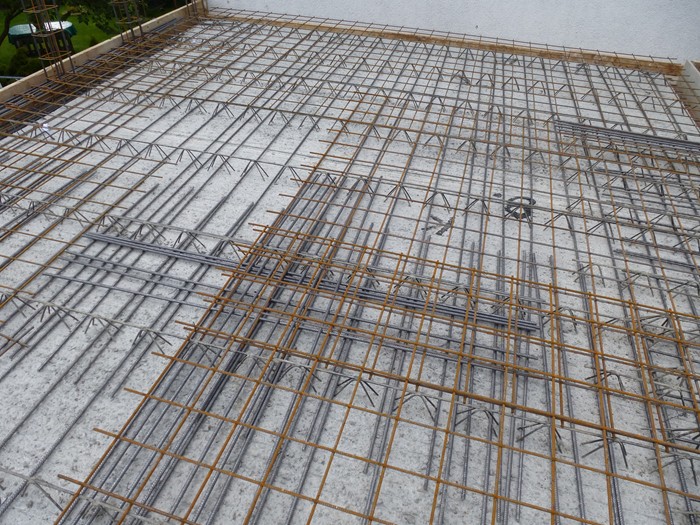

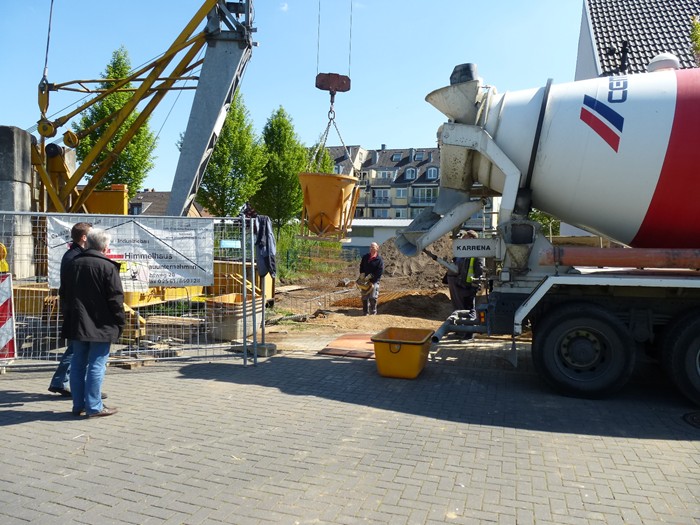

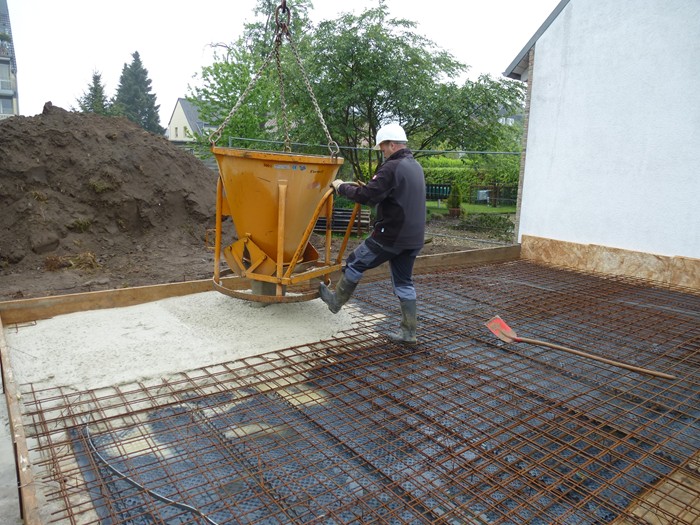

Bodenplatte wird betoniert. 29.04.2014

Erdgeschoßmauerwerk wird erstellt. 05.05.2014

Das Erdgeschoßmauerwerk ist fast fertig gestellt. 07.05.2014

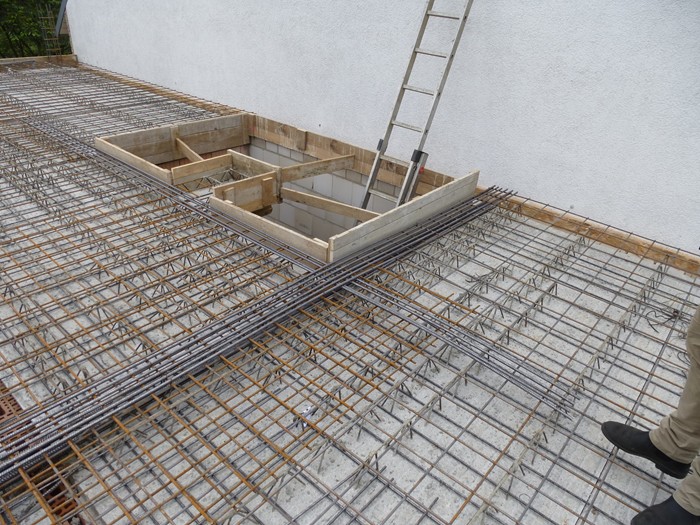

Die Erdgeschossdecke kann betoniert werden. 14.05.2014

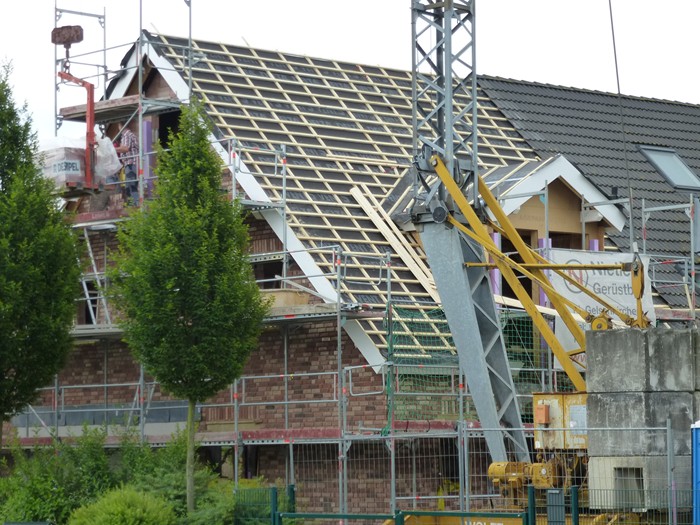

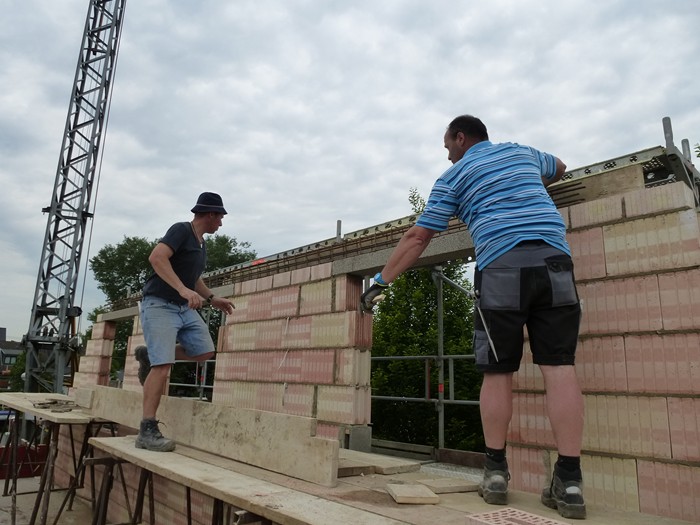

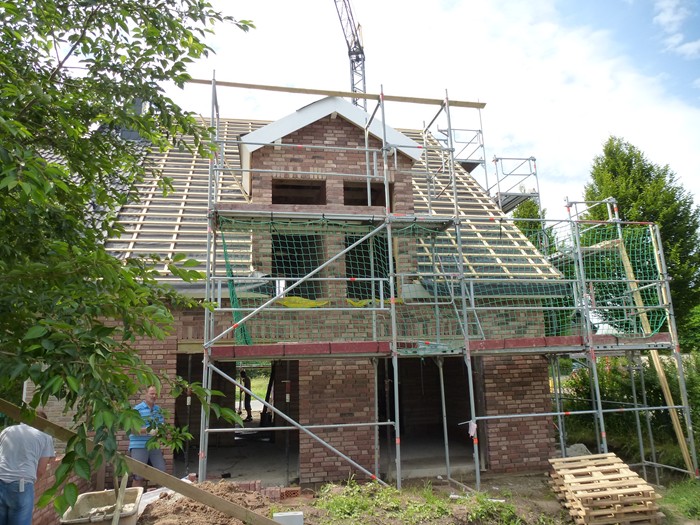

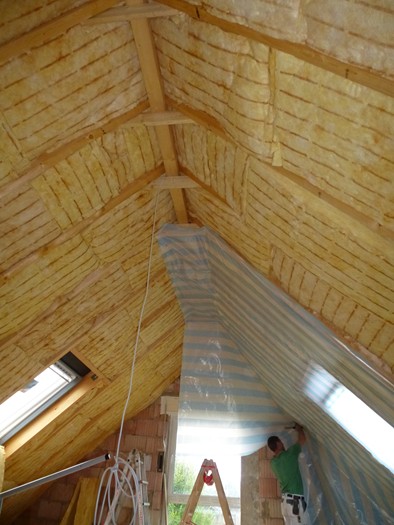

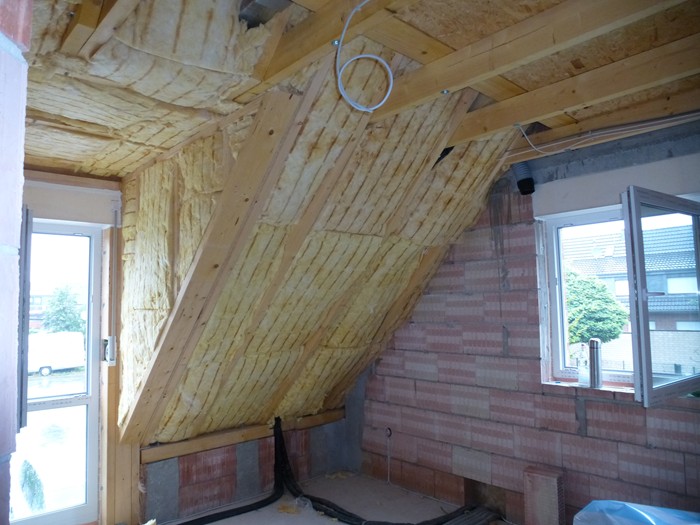

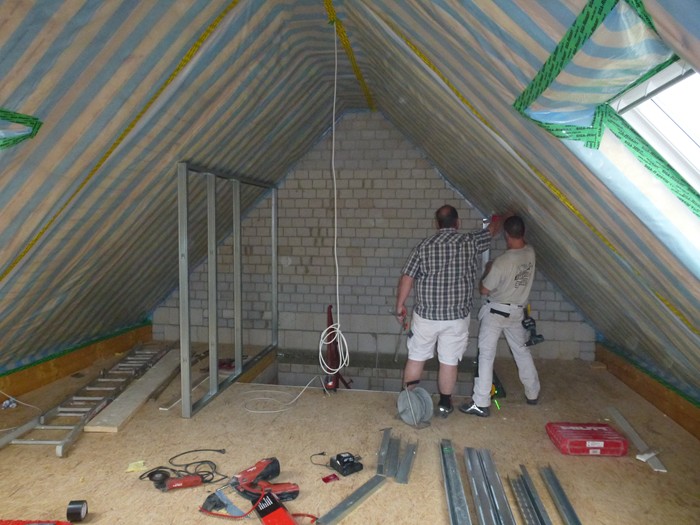

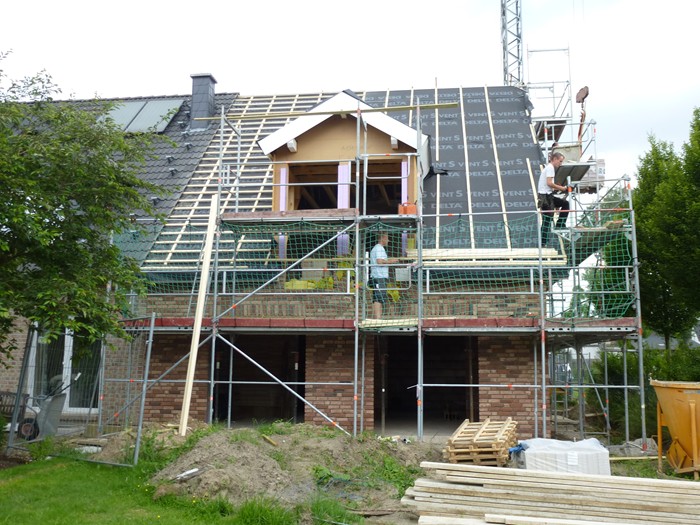

Dachstuhl gerichtet. 23.05.2014

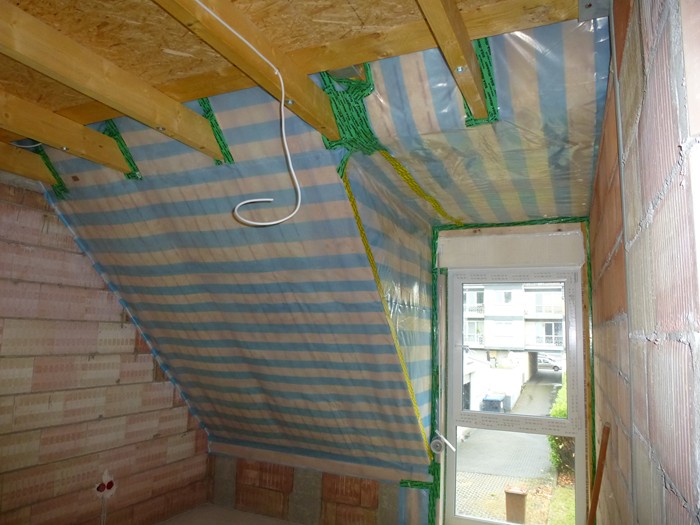

Dachfolie verlegt. 04.06.2014

Verblendarbeiten abgeschlossen. 11.06.2014

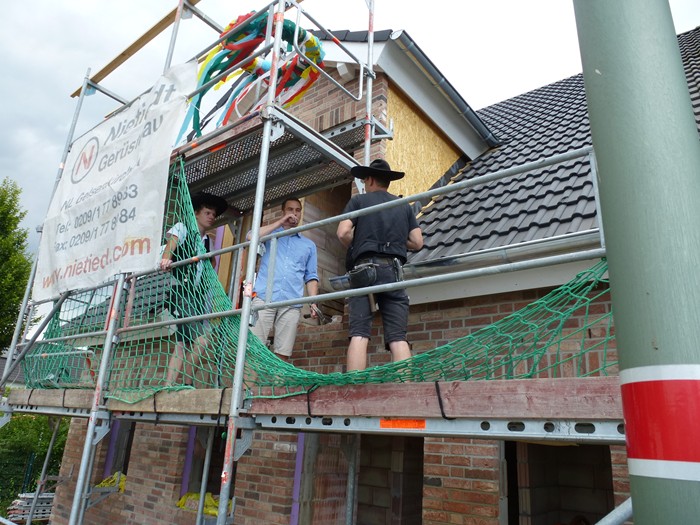

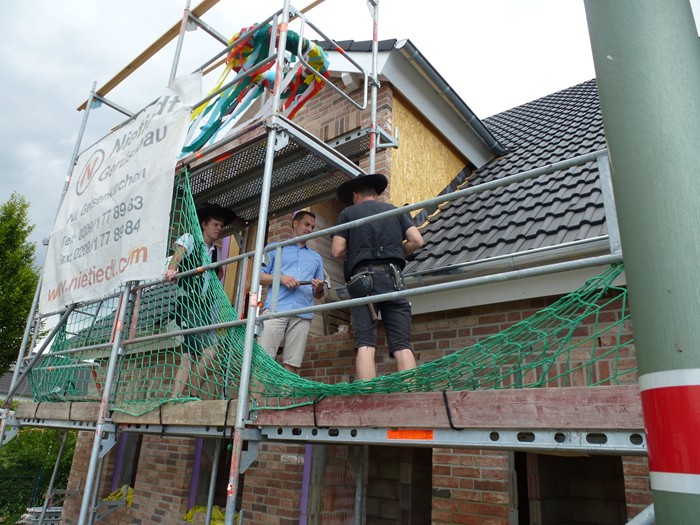

Richtfest muss auch sein. 13.06.2014

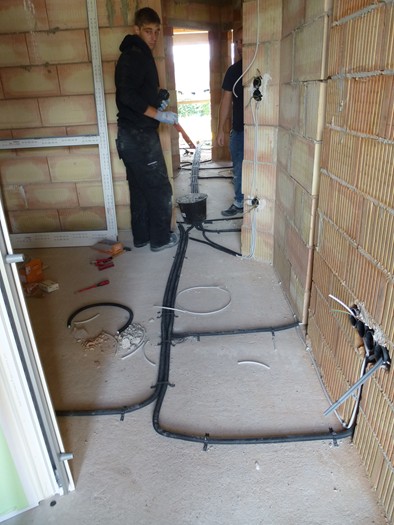

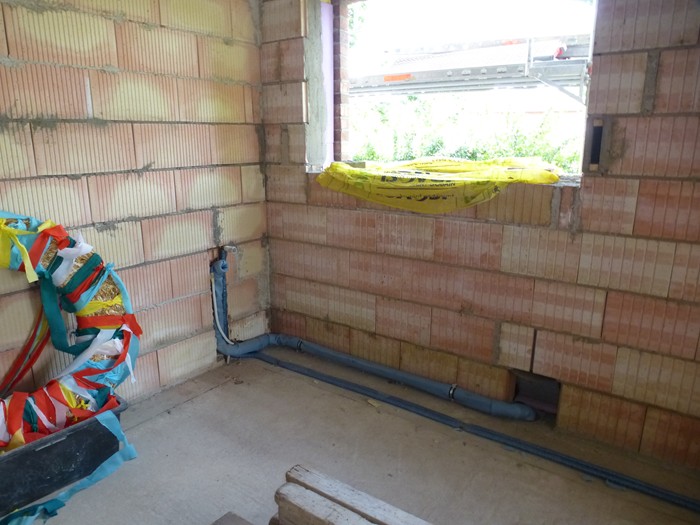

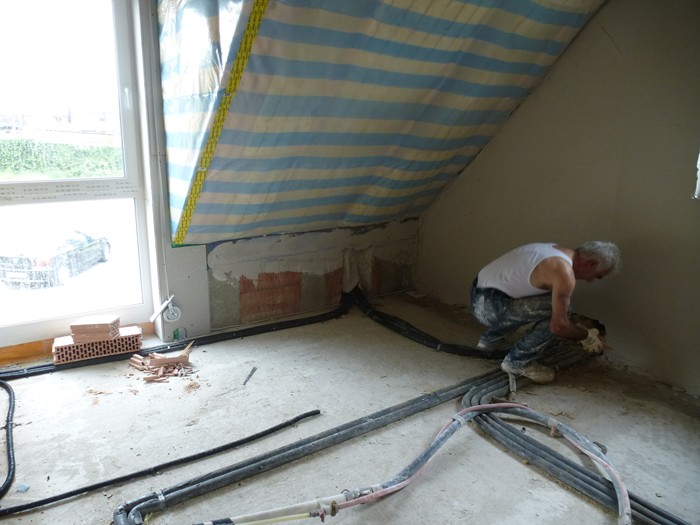

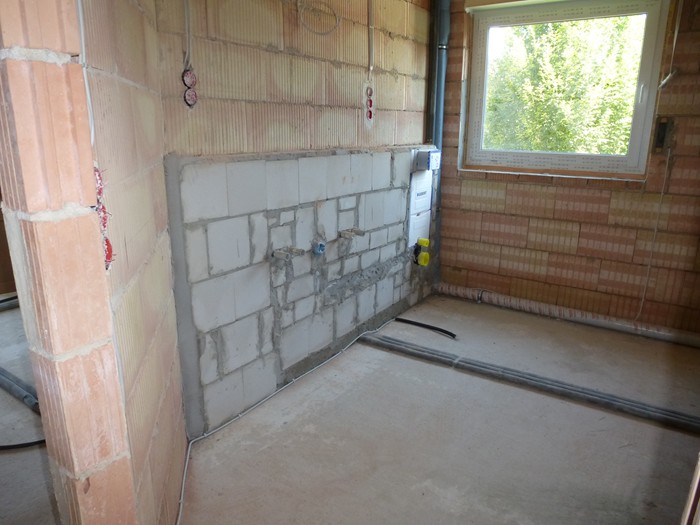

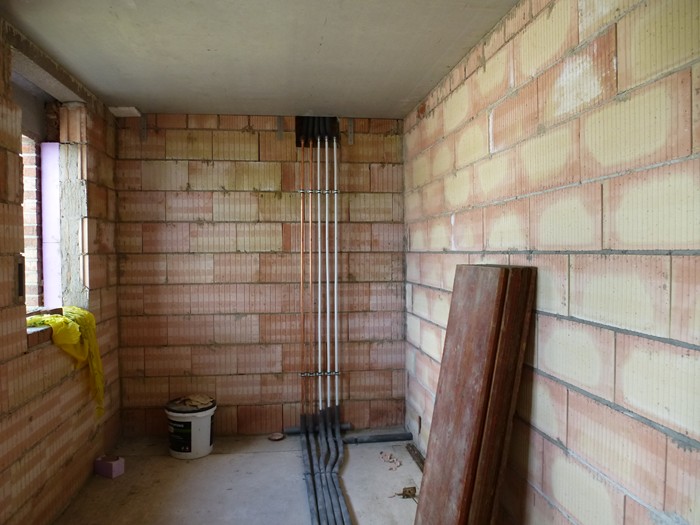

Sanitärrohinstallationen begonnen. 18.06.2014
Der Ausbau schreitet voran. 01.07.2014

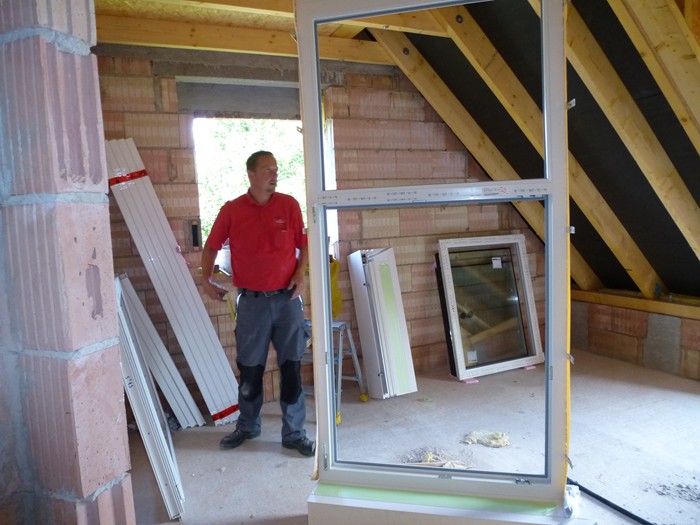

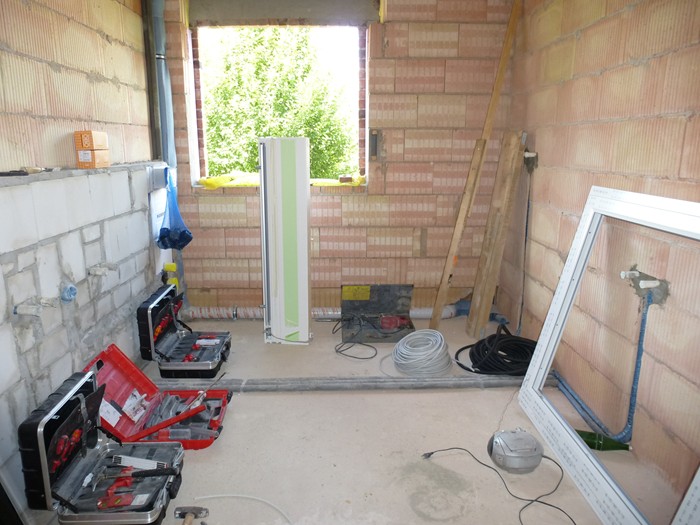

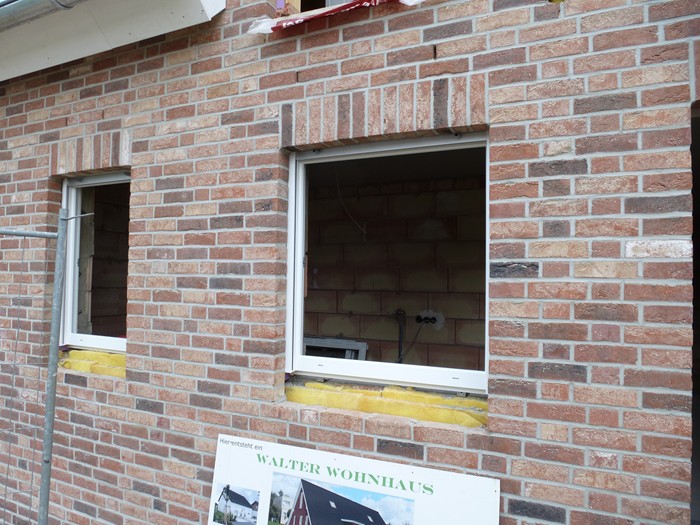

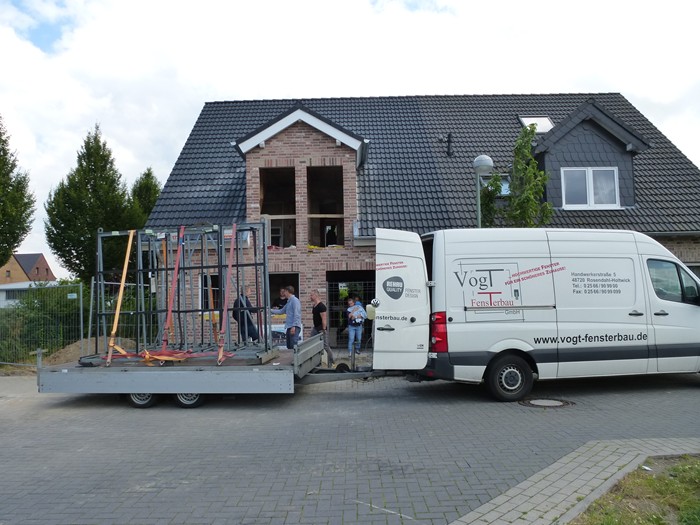

Fenster eingebaut, Rohinstallationen abgeschlossen. 03.07.2014

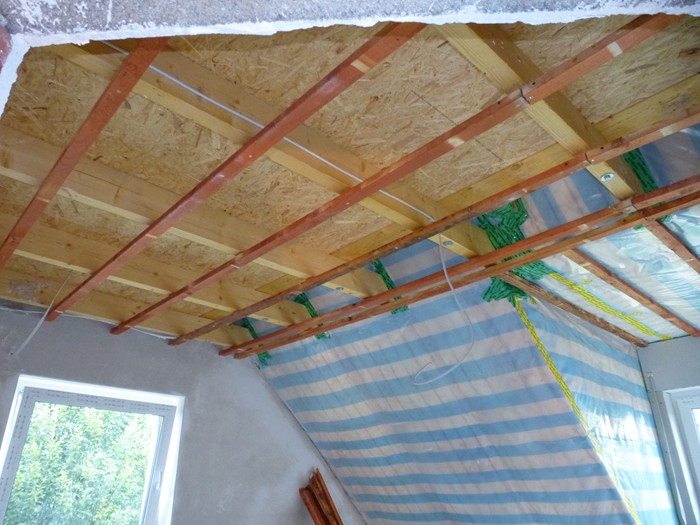

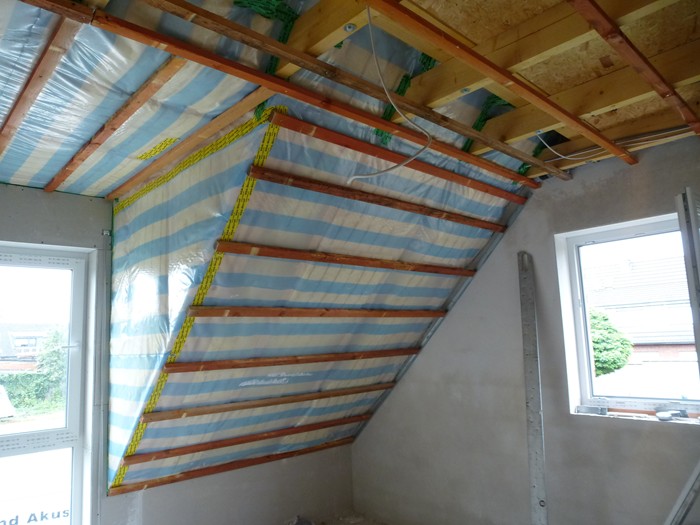

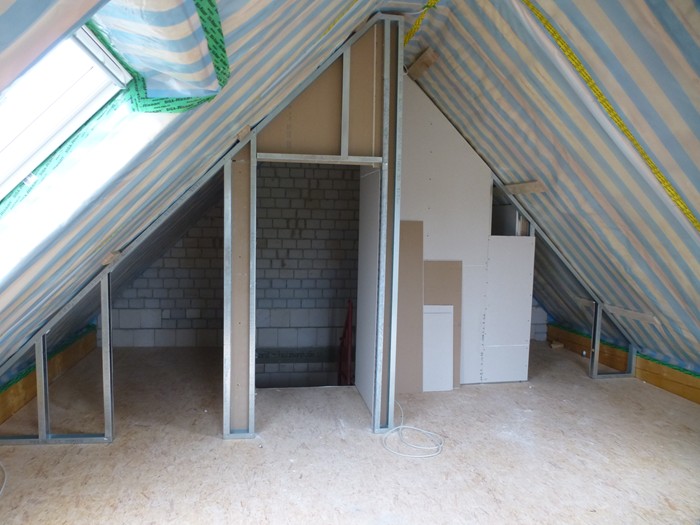

Trockenbauarbeiten begonnen. 08.07.2014

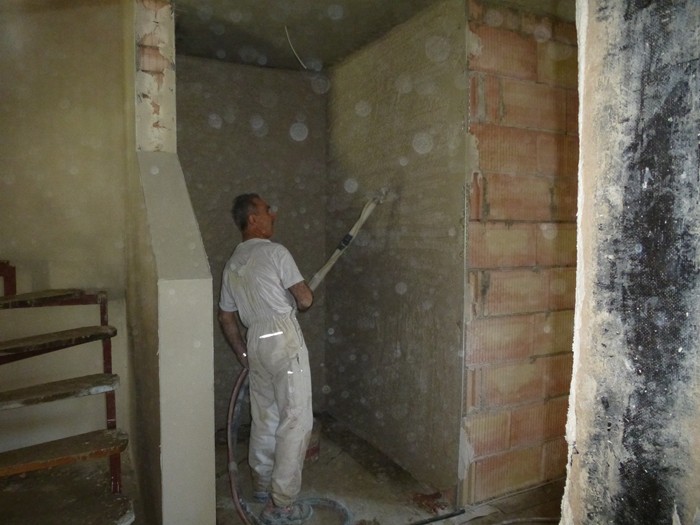

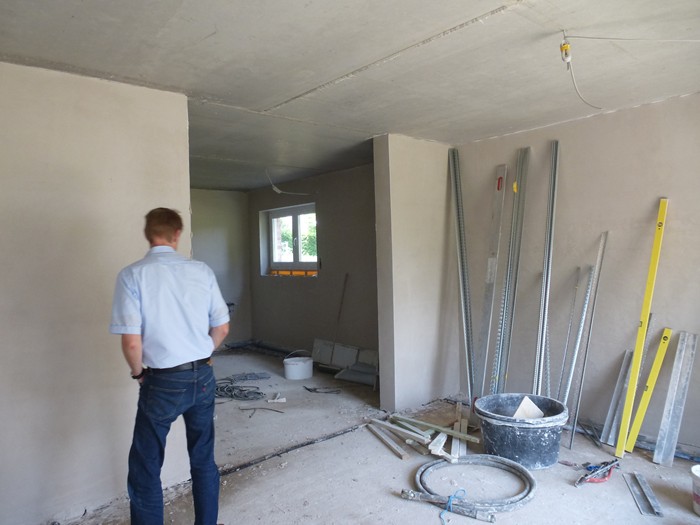

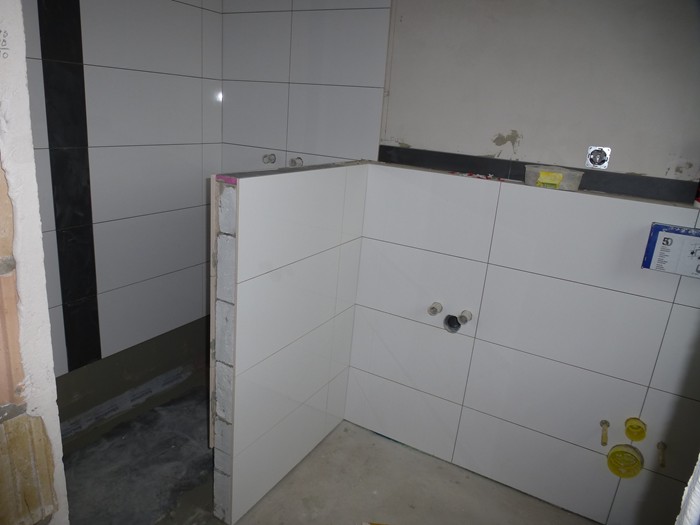

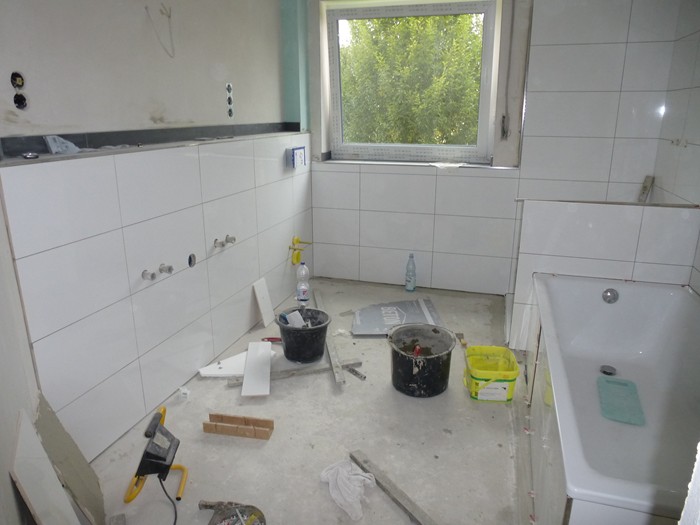

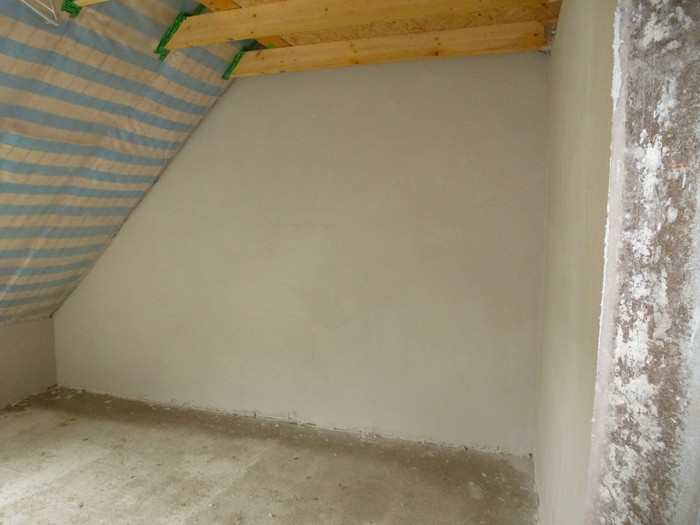

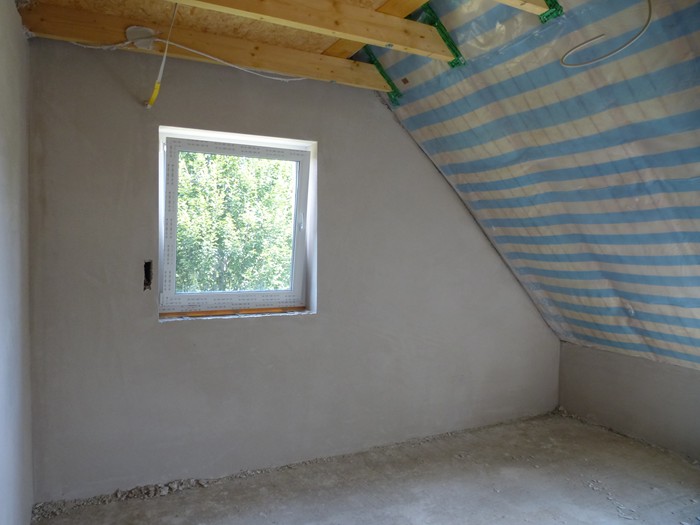

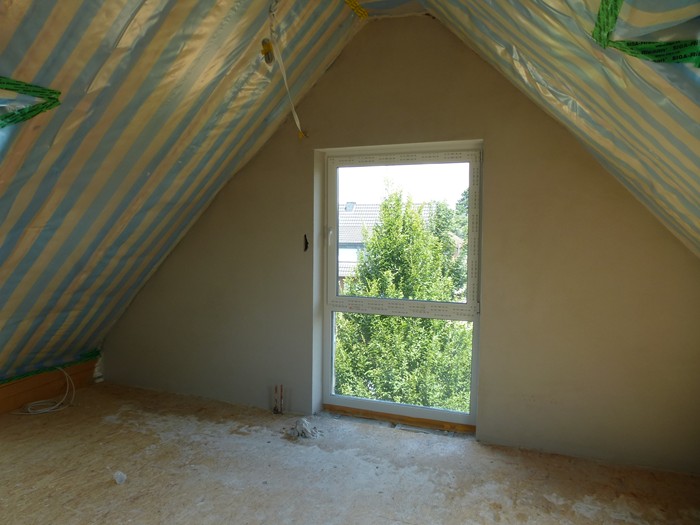

Innenputzarbeiten begonnen. 14.07.2014
Innenputzarbeiten. 16.07.2014
Trockenbauarbeiten weitergeführt. 21.07.2014

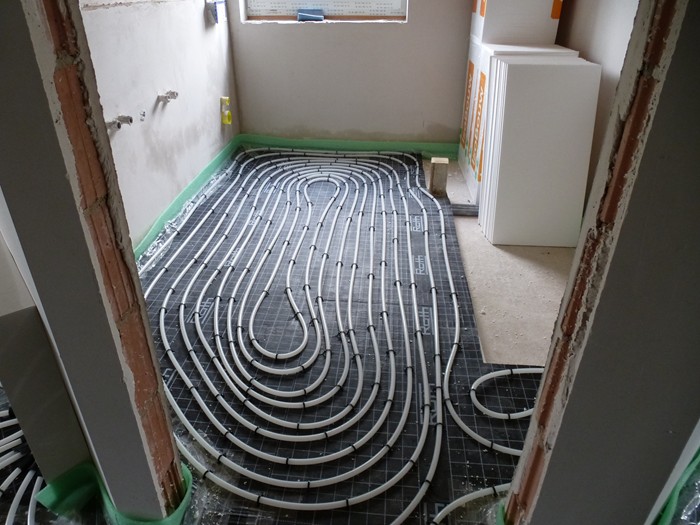

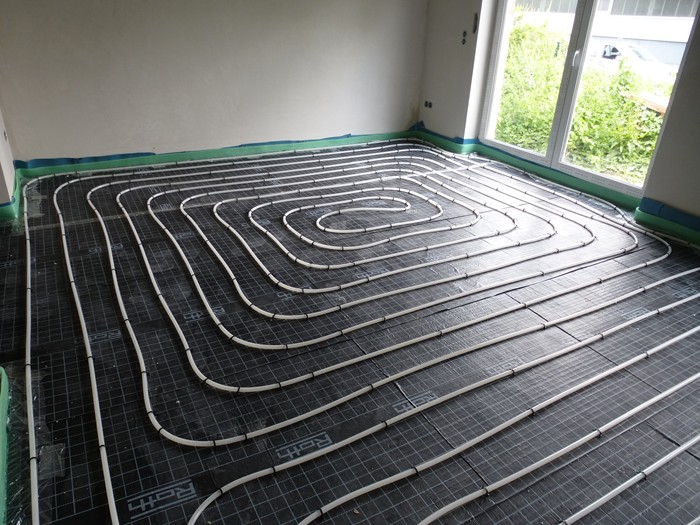

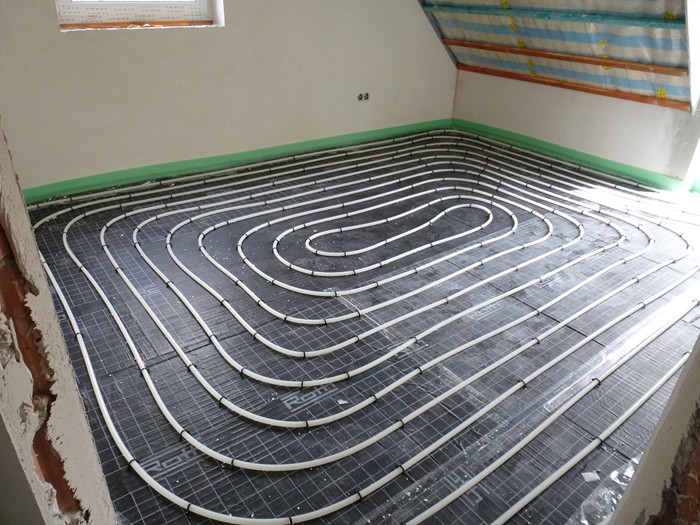

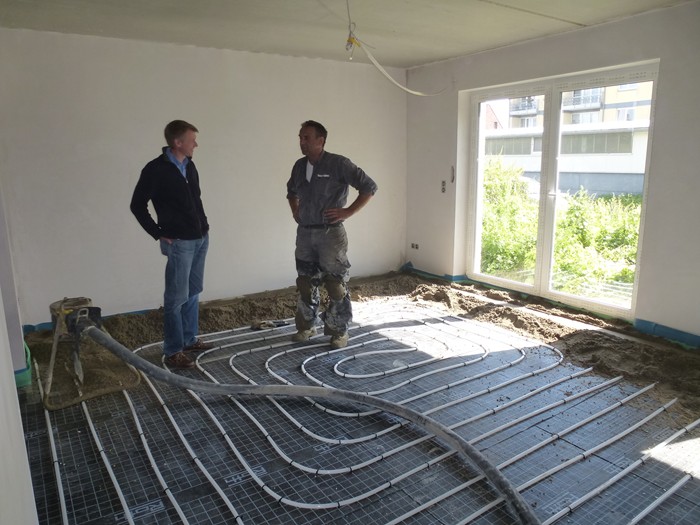

Fußbodenheizung verlegt. 07.08.2014

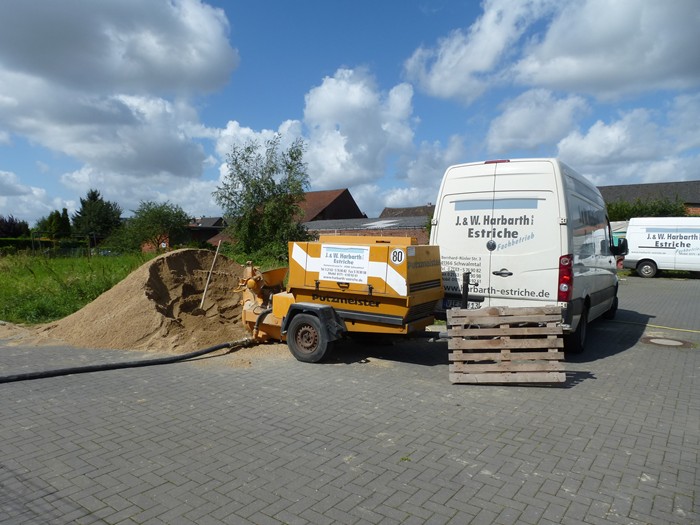

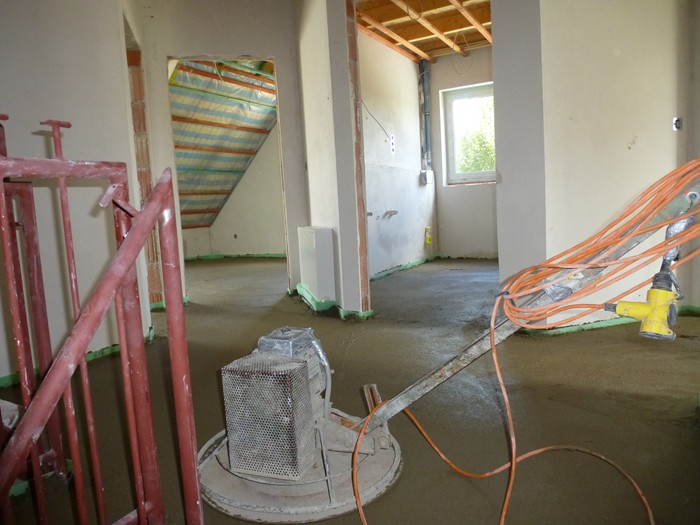

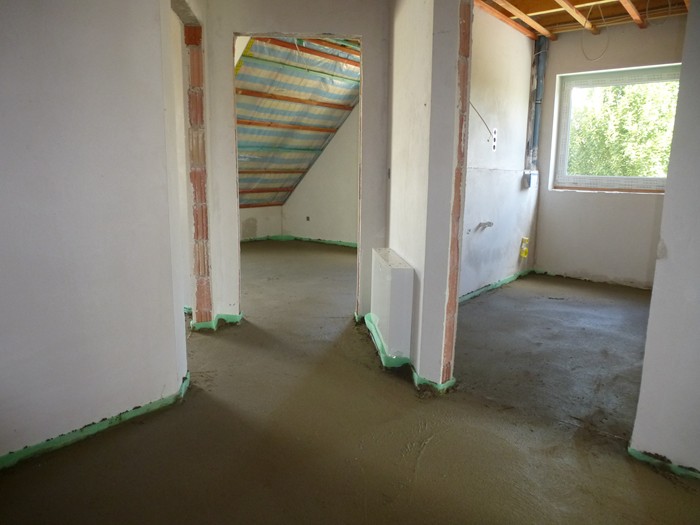

Estrich wird verlegt. 11.08.2014

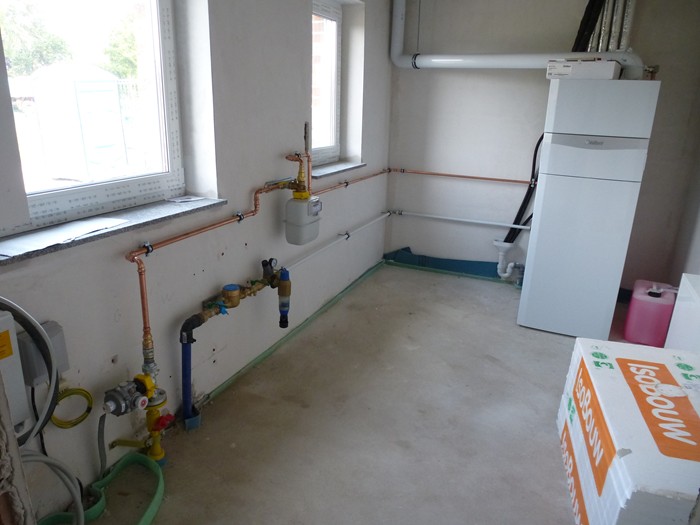

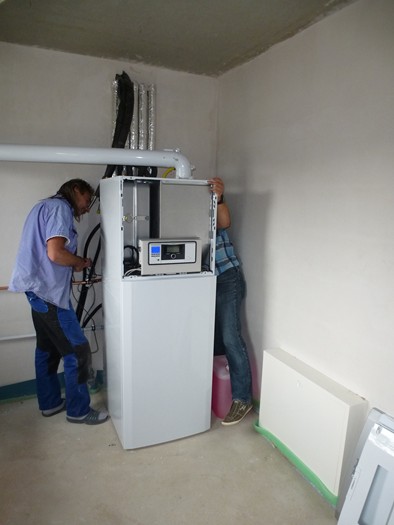

Nach der Abbindezeit des Estrichs wird die Heizungsanlage montiert. 02.09.2014

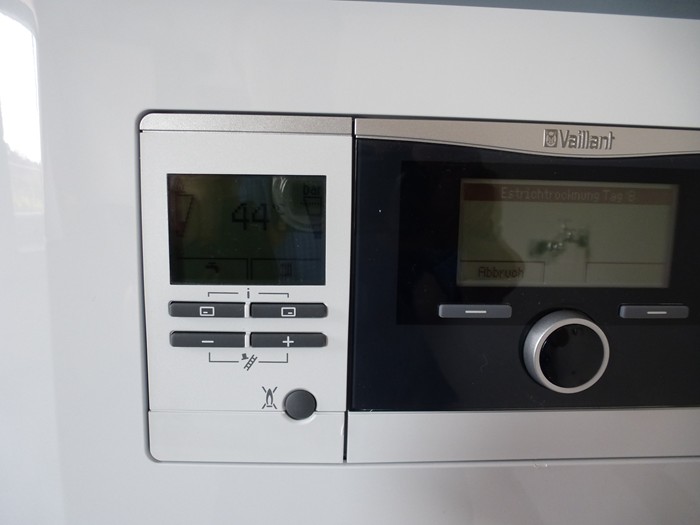

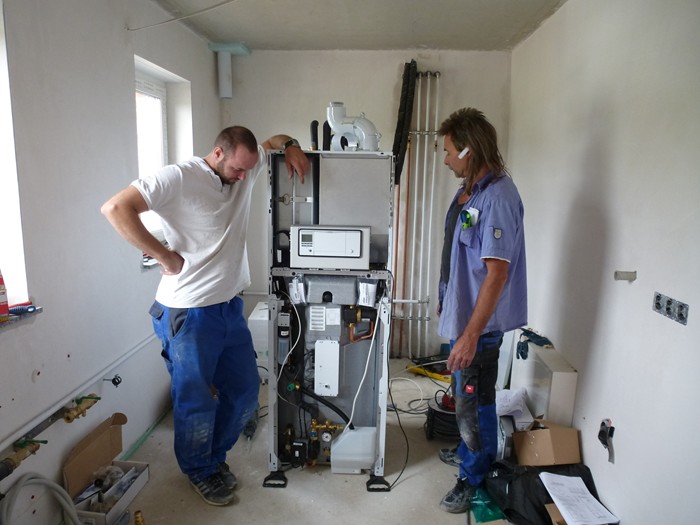

Heizungsanlage wird in Betrieb genommen. 10.09.2014

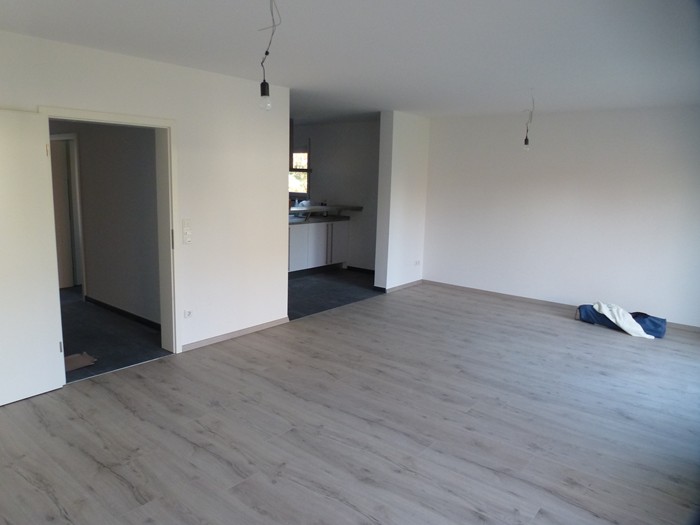

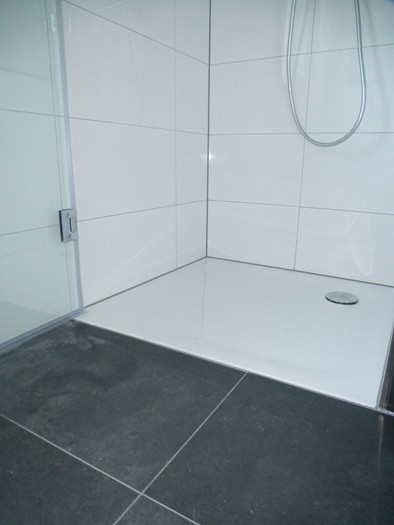

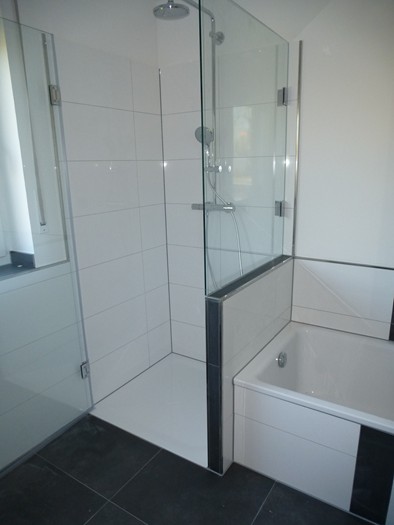

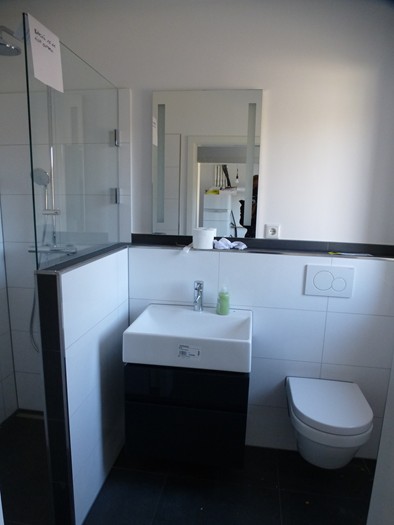

Estrichtrocknung und Malerarbeiten. 16.09.2014

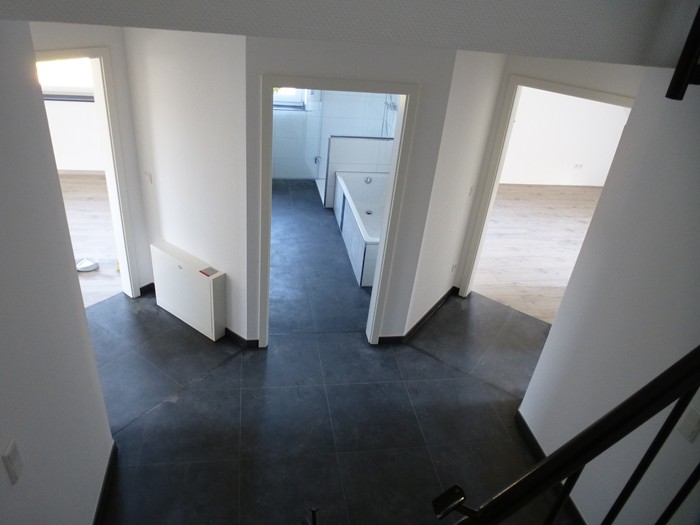

Eigenleistungen gehen weiter. 08.10.2014

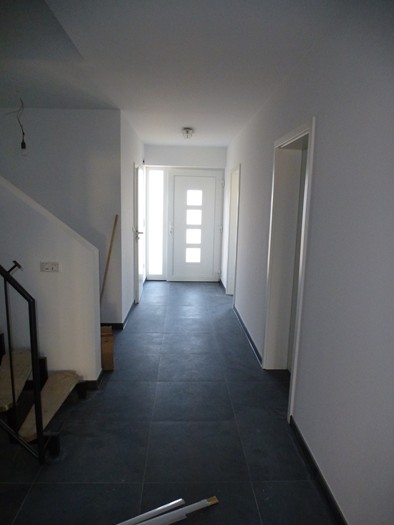

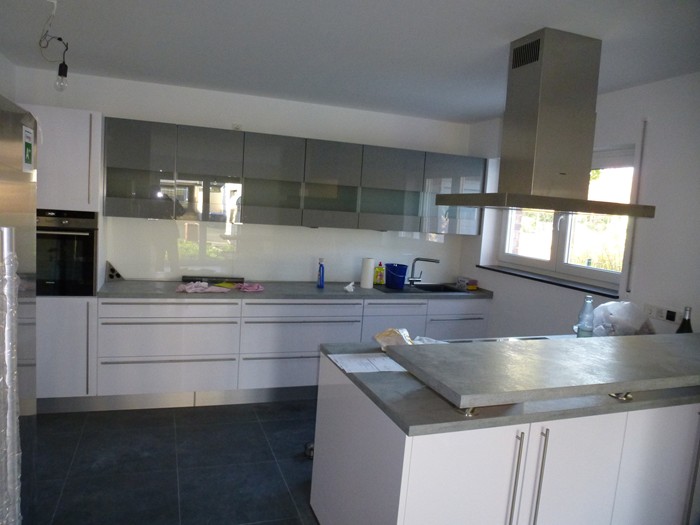

Der Einzug steht bevor. 13.11.2014
Schlussabnahme und Übergabe erfolgt. 21.11.2014
